과천정보타운역 신설
사업배경
과천시 갈현동, 문원동 일원 「과천지식정보타운 공공주택지구 조성」에 따른 공공주택 주민들 및 기업 임직원 등의 대중교통 서비스 확충 필요
사업개요

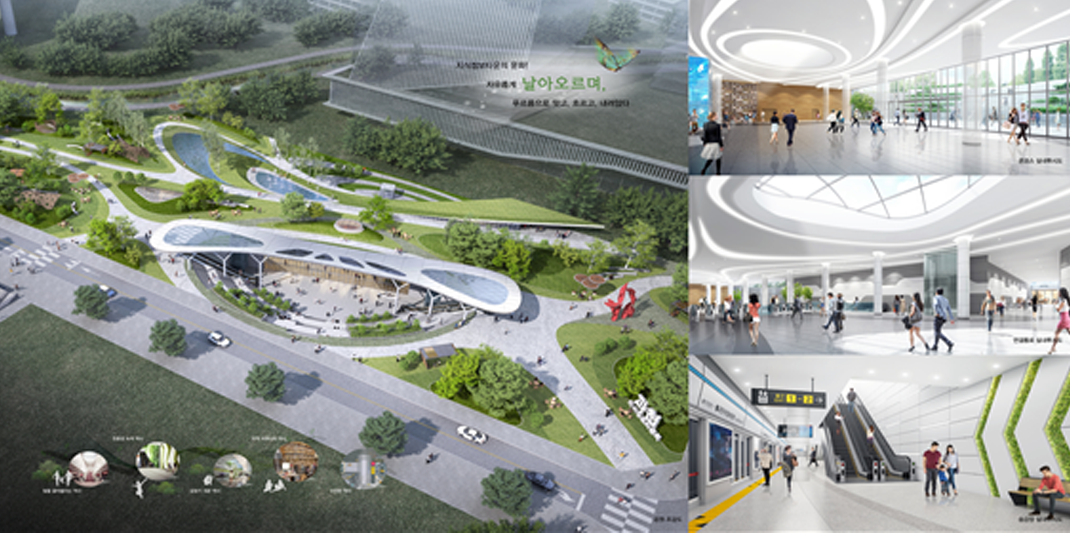

- 사업내용 : 과천정보타운역사 신설사업
- 위치 : 과천시 갈현동(근린공원1) 일원
- 사업기간 : 2022년 10월 7일 ~ 2026년 12월 31일
- 사업시행자 : 과천시, 한국토지주택공사
- 수탁사업자 : 국가철도공단(KR), 한국철도공사(KORAIL)
그간 추진사항
- ‘15. 01월 : 역사신설 타당성 분석 완료
- ‘15. 10월 : 지하철역사 추진관련 협약체결
- ’17. 06월 : 지방재정 중앙 투자사업 심사결과(조건부)
- ‘19. 06월 : 역사신설 위·수탁 협약체결
- ‘19. 12월 ~ ‘21. 10월 : 노반공사 실시설계
- ‘22. 07월 : 노반공사 착수(계룡건설)
- ‘22. 09. 15. : 역사신설 타당성재조사 약정체결
- ‘22. 10. 07. : 국토부 역사사업 실시계획 승인
- ‘22. 12월 : 제16회 역명심의위원회 개최(국토교통부)
역명 : 과천정보타운(가결) / 국토교통부 결정 - ‘23. 02월 : 과천정보타운-국토교통부 고시 제2023-45호
- ‘23. 03월 : 중앙투자심사의뢰서 제출(과천시→경기도)
- ‘23. 04월 : 타당성재조사 준공
- ‘23. 05. 30. : 중앙투자심사 위원회 전체회의
- ‘23. 06. 12. : 중앙투자 재심사 통과
※ ‘23. 6월말 공정율 : 5.01%
