공공하수처리시설(환경사업소) 건설
추진배경
하수처리장 노후화와 도시개발 여건변화(하수량증가)에 따른 시설용량 부족에 대비하여 하수처리장 현대화사업을 통해 하수처리ㆍ운영 효율을 개선하고, 시설용량 확충을 통해 주민 친화적 시설로 재조성

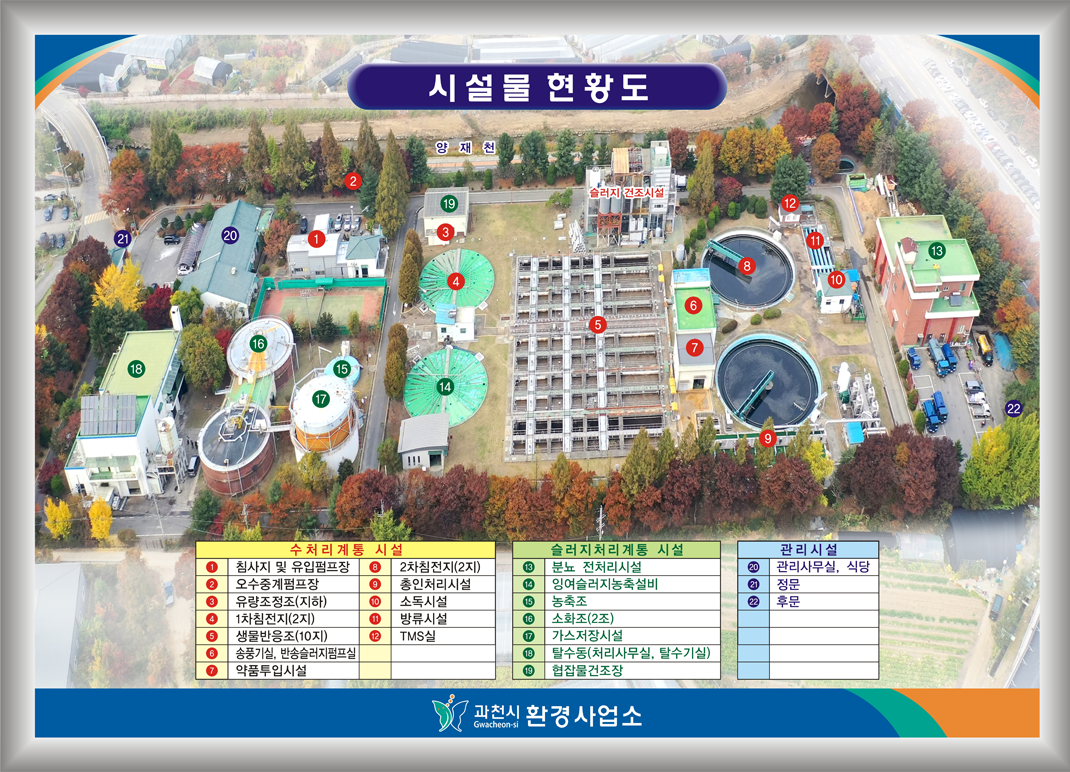

사업개요
- 사업위치 : 과천지구 내 양재천·막계천 합류부 일원(과천동 555-2번지 일원)
- 사업비 : 약 1,700억원
그간 추진사항
- 3기신도시(과천지구) 발표(물테마파크 포함) : ‘18. 12. 19.
- 하수처리장 입지 검토 및 실무회의 : ‘19. 1. ~ ‘22. 12.
- 하수처리장 입지 발표 : ‘22. 12. 15.
- 하수처리장 입지 : 과천지구 내 양재천·막계천 합류부 일원(과천동 555-2번지 일원)
- 과천시·한국환경공단 업무협약(MOU) 체결 : ‘23. 4. 6.
- 과천 공공하수처리시설 건설 관련 기본협약 체결 : ‘23. 5. 17.
- 협약주체 : 과천시, 「과천과천 공공주택지구」사업시행자(LH, GH, 과천도공)
- 과천 공공하수처리시설 현대화 사업 실무협약 체결(과천시, 한국환경공단) : ‘23. 6. 5.
향후 추진계획
- 하수도정비기본계획변경 추진
- 기간 : ’23. 12월까지
- 주요내용 : 개발사업에 따른 하수처리장 이전 및 증가 하수량 반영
- 하수처리장 건설
- 하수도정비기본계획 승인 예정일 : ‘23. 12월
- 하수처리장 사업추진 : ’23년 ~ (착수후 7~8년 소요)
※ 하수처리장 사업추진 주체 및 인허가, 보상 등에 따라 사업일정은 변동될 수 있음
담당부서
- 환경사업소 (02-2150-3777)
